Recette applicative : les KPIs à suivre pour piloter la qualité de vos projets
- 29 septembre 2026
- Envoyé par : admin_iena
- Catégorie : EPM & Pilotage de la performance
La recette applicative, UAT — User Acceptance Testing en anglais, n’a de valeur que si l’on peut en mesurer les résultats. Sans indicateurs clairs, impossible de savoir
- si les tests couvrent réellement les besoins métier,
- si les anomalies sont détectées à temps,/li>
- ou si les utilisateurs finaux seront satisfaits une fois l’application en production.
Chez IENA, nous accompagnons les équipes projet dans la mise en place de processus de recette efficaces, qu’ils soient menés en cycle classique ou en mode Agile.
Voici notre sélection de KPIs incontournables pour piloter vos campagnes de tests, avec les formules de calcul et des cibles indicatives à adapter selon la criticité de votre application.
Qu’est-ce que la recette applicative ?
La recette applicative désigne l’ensemble des activités de vérification et de validation menées avant la mise en production d’une application, afin de s’assurer qu’elle répond bien aux exigences fonctionnelles et techniques définies en amont. Elle intervient après le développement et regroupe généralement plusieurs étapes complémentaires :
- La recette fonctionnelle, qui vérifie que l’application se comporte conformément aux spécifications métier.
- La recette technique, qui contrôle la performance, la sécurité et l’intégration avec les autres systèmes.
- La recette utilisateur (UAT), menée par les futurs utilisateurs pour valider que l’outil répond réellement à leurs besoins au quotidien.
La recette, miroir du projet
La recette est souvent le moment de vérité d’un projet. Elle révèle, avec une grande honnêteté, les choix faits en amont. Un besoin très complexe, exprimé sans compromis ni simplification et truffé de cas spécifiques, produit mécaniquement une application complexe à utiliser… et donc complexe à recetter. C’est particulièrement vrai sur les projets EPM, où la richesse du modèle fonctionnel (axes d’analyse, règles de calcul, workflows, exceptions métier) et les contraintes techniques se paient au moment des tests.
Il faut l’accepter dès le cadrage : une recette ne peut pas être plus simple que le projet qu’elle valide. Le nombre de cas de test, et l’effort qu’ils demandent, sont proportionnels à la complexité du périmètre et de sa mise en œuvre. Si le client n’a pas souhaité simplifier son besoin plus tôt, la recette est aussi l’occasion de reconsidérer l’approche et d’éviter les dérives. Elle peut servir à revisiter le périmètre initial, à découper la livraison en plusieurs mises en production successives, et à éprouver en priorité ce qui compte vraiment. Il n’est jamais trop tard pour rectifier la trajectoire d’un projet. Encore faut-il disposer d’indicateurs objectifs pour étayer ces décisions.
La recette, une étape stratégique
Loin d’être une simple formalité de fin de projet, la recette est une étape stratégique : c’est elle qui conditionne la confiance accordée à l’application avant son ouverture aux utilisateurs finaux, et qui permet de limiter les risques d’incidents coûteux une fois en production. C’est précisément pour objectiver cette étape, souvent perçue comme qualitative, que le suivi de KPIs prend tout son sens.
Si vous ne deviez en suivre que 5
Pour un premier go/no-go, ces cinq indicateurs suffisent. Les autres KPIs de cet article servent à affiner le diagnostic.
- Taux de couverture des exigences implémentées (100 %) : a-t-on testé tout ce qui compte ?
- Taux de succès des tests (≥ 95 %) : l’application fait-elle ce qu’elle doit faire ?
- Bugs bloquants ou critiques ouverts (0) : reste-t-il un blocage majeur ?
- Taux de détection des bugs (≥ 80 %) : la recette intercepte-t-elle les anomalies avant la production ? À mesurer quelques semaines après le déploiement.
- Taux d’acceptation (100 %) : les utilisateurs valident-ils le résultat ?
Vous verrez plus bas comment les transformer en critères de décision.

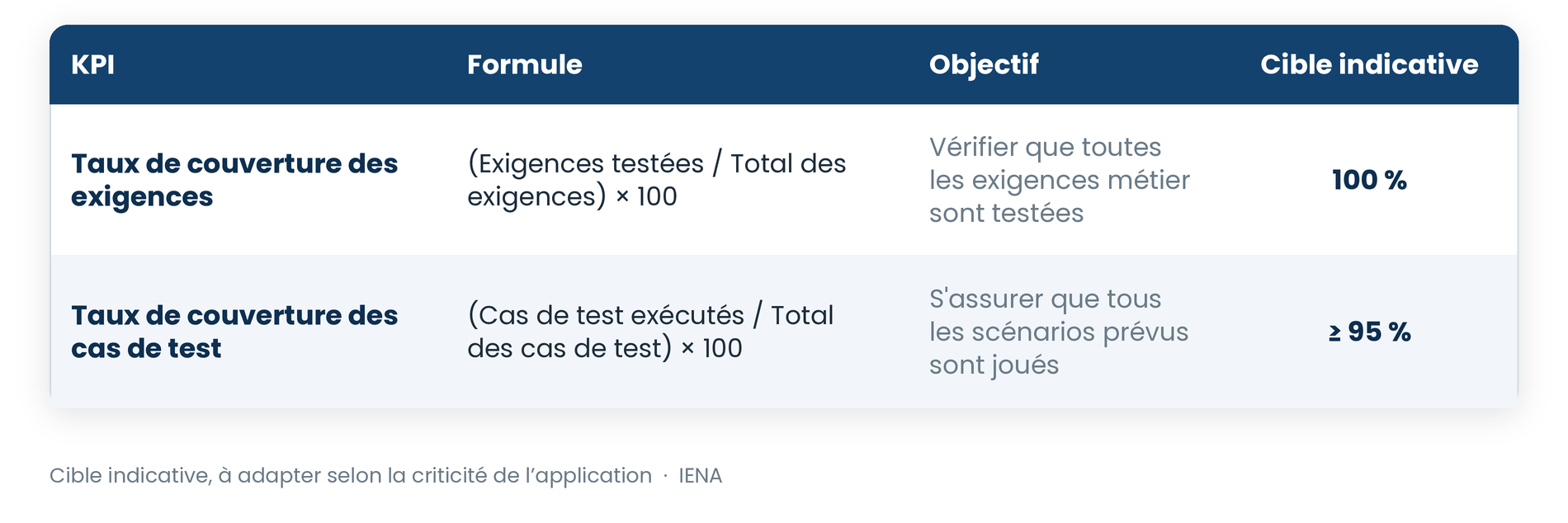

1. Mesurer la couverture et l’exhaustivité des tests
Avant de parler qualité, il faut s’assurer que la recette couvre bien le périmètre attendu. En Agile, les User Stories tiennent lieu d’exigences : leur suivi est détaillé dans la section correspondante.

Notre recommandation : ne testez pas seulement les parcours nominaux. Mettez aussi l’application à l’épreuve en provoquant volontairement des erreurs (saisies invalides, étapes sautées, actions inattendues) afin de vérifier que des garde-fous existent et que les messages d’erreur sont clairs. Ces situations se produiront inévitablement une fois l’application en production.
Outils recommandés : Redmine, Jira + Xray ou Zephyr, TestRail, Azure DevOps Test Plans, Excel.

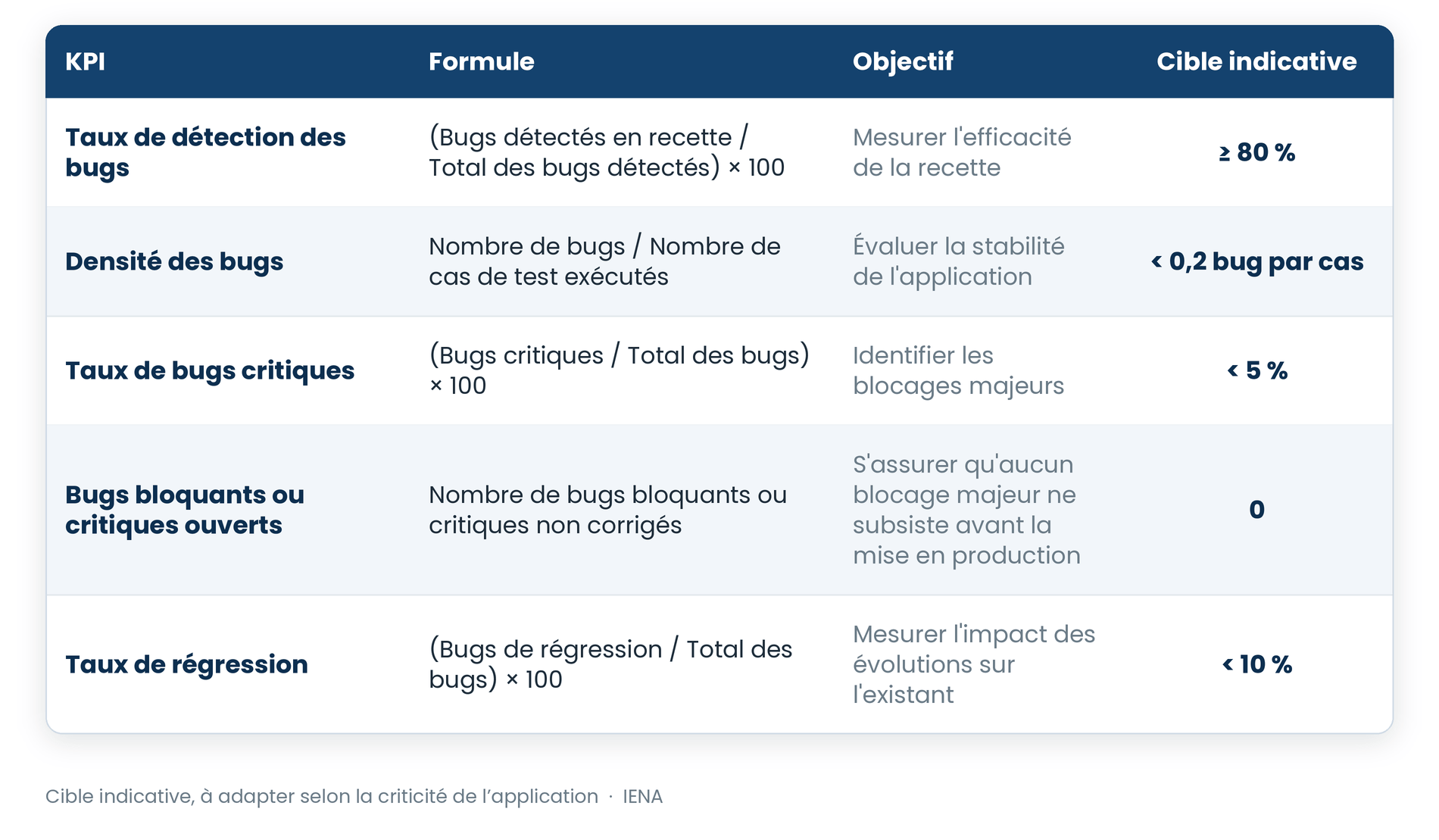

2. Évaluer la qualité et la détection des anomalies
Ces indicateurs révèlent la capacité de votre recette à intercepter les problèmes avant qu’ils n’atteignent la production.

Notre recommandation : qualifiez la criticité des bugs avec objectivité. Le mieux est l’ennemi du bien : mieux vaut un MVP stable qu’un produit exhaustif mais fragile et complexe à prendre en main. La recette est aussi l’occasion de réajuster les priorités et d’avancer par itérations pour livrer au plus vite ce qui compte : une application fonctionnelle, porteuse de valeur.
Outils recommandés : Jira, Azure DevOps, GitHub Issues, GitLab Issues.

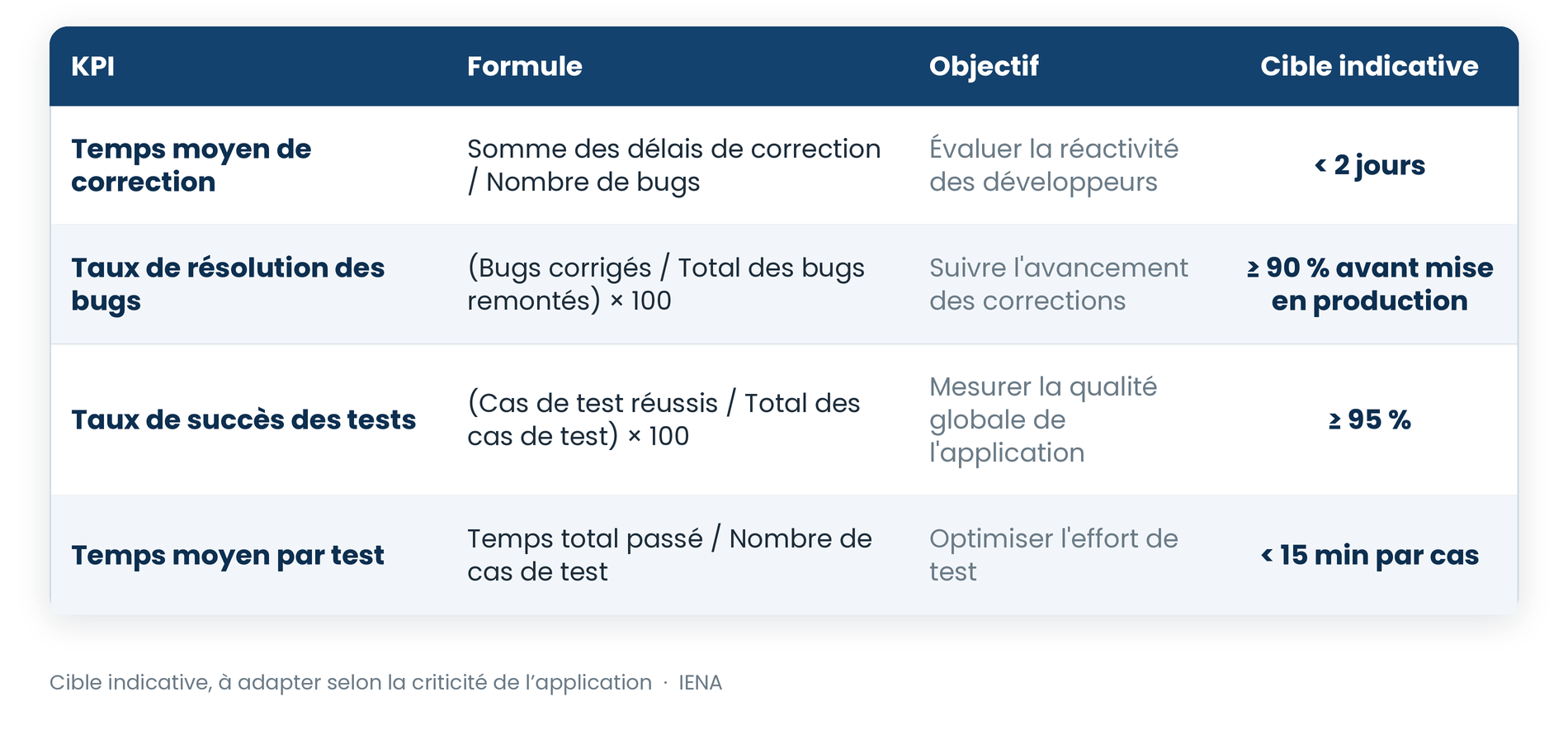

3. Suivre l’efficacité et la productivité du processus
La recette doit aussi être performante en tant que processus, pas seulement en tant que garde-fou qualité.

Notre recommandation : En cours de recette, la tentation est grande de régler les sujets à l’oral ou par messagerie instantanée, jugés plus rapides. « C’est un petit correctif, inutile de créer un ticket. » C’est précisément là que réside l’erreur. Ce petit correctif, non tracé, risque d’être refait cinq fois, à plusieurs endroits, par des personnes différentes. Résultat : une qualité en baisse, des risques de régression et un outil qui devient hétérogène. Quelques secondes gagnées sur le moment se paient ensuite en heures perdues pour stabiliser l’application et capitaliser sur les corrections réalisées. Le backlog n’est pas une contrainte administrative. Dès la recette, puis tout au long de la vie de l’application, c’est la mémoire technique et fonctionnelle du projet. Ne sous-estimez pas ce travail quotidien de traçabilité : il améliore directement le produit final.
Outils recommandés : ServiceNow, Jira, Azure DevOps, rapports d’exécution Xray/Zephyr, chronométrage manuel.

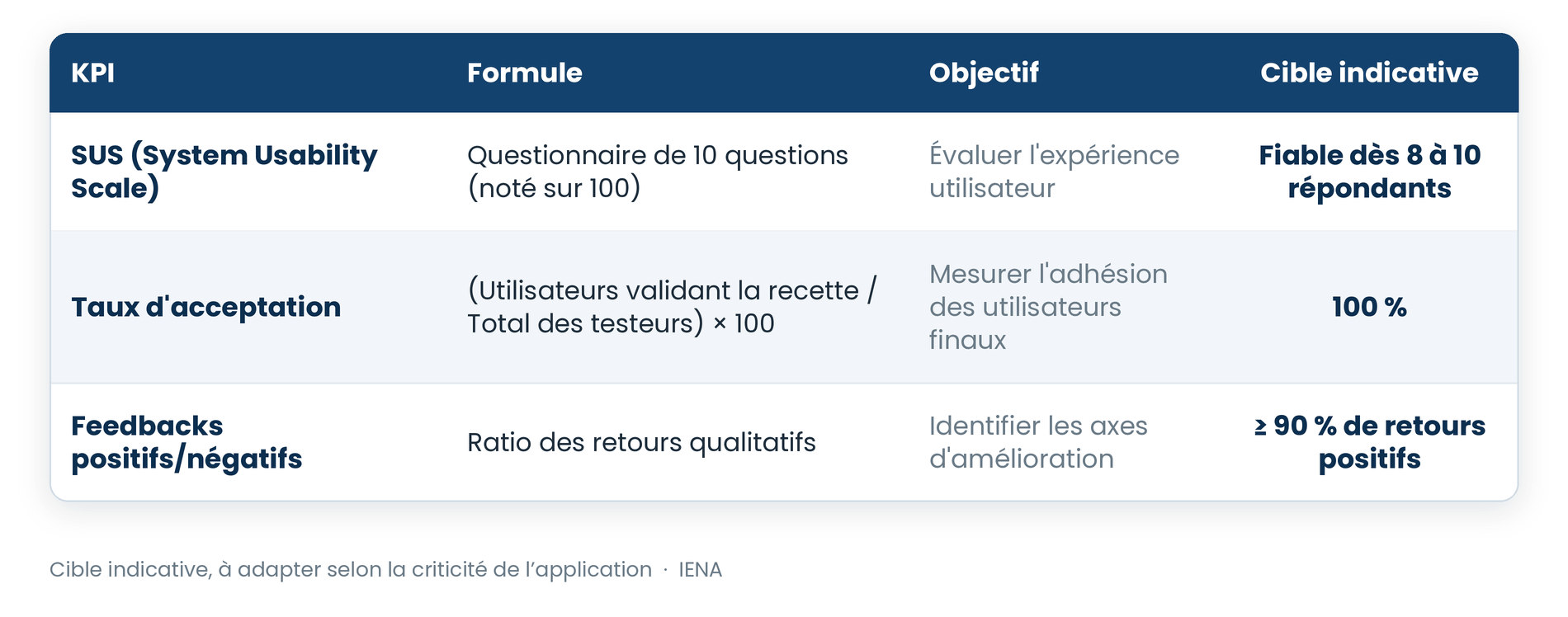

4. Prendre le pouls de la satisfaction utilisateur
Une recette réussie sur le papier ne garantit pas l’adhésion des utilisateurs finaux. Ces KPIs permettent de le vérifier.

Notre recommandation : La satisfaction utilisateur n’est pas uniquement liée à la qualité d’une application déployée mais aussi à la communication et la conduite du changement réalisée sur le terrain. Un outil mal expliqué sera mal utilisé. Des clés sont :
- Des utilisateurs clés locaux et terrains pour former les gens au quotidien et partager les bonnes pratiques et les règles métier
- Des ressources documentaires accessibles, partagées et actualisées régulièrement
- Des sessions courtes de formation ou de coaching pour répondre aux blocages des utilisateurs
La satisfaction utilisateur n’en sera que meilleure si ces principes sont mis en place.
Outils recommandés : Google ou Microsoft Forms, Typeform, interviews utilisateurs.

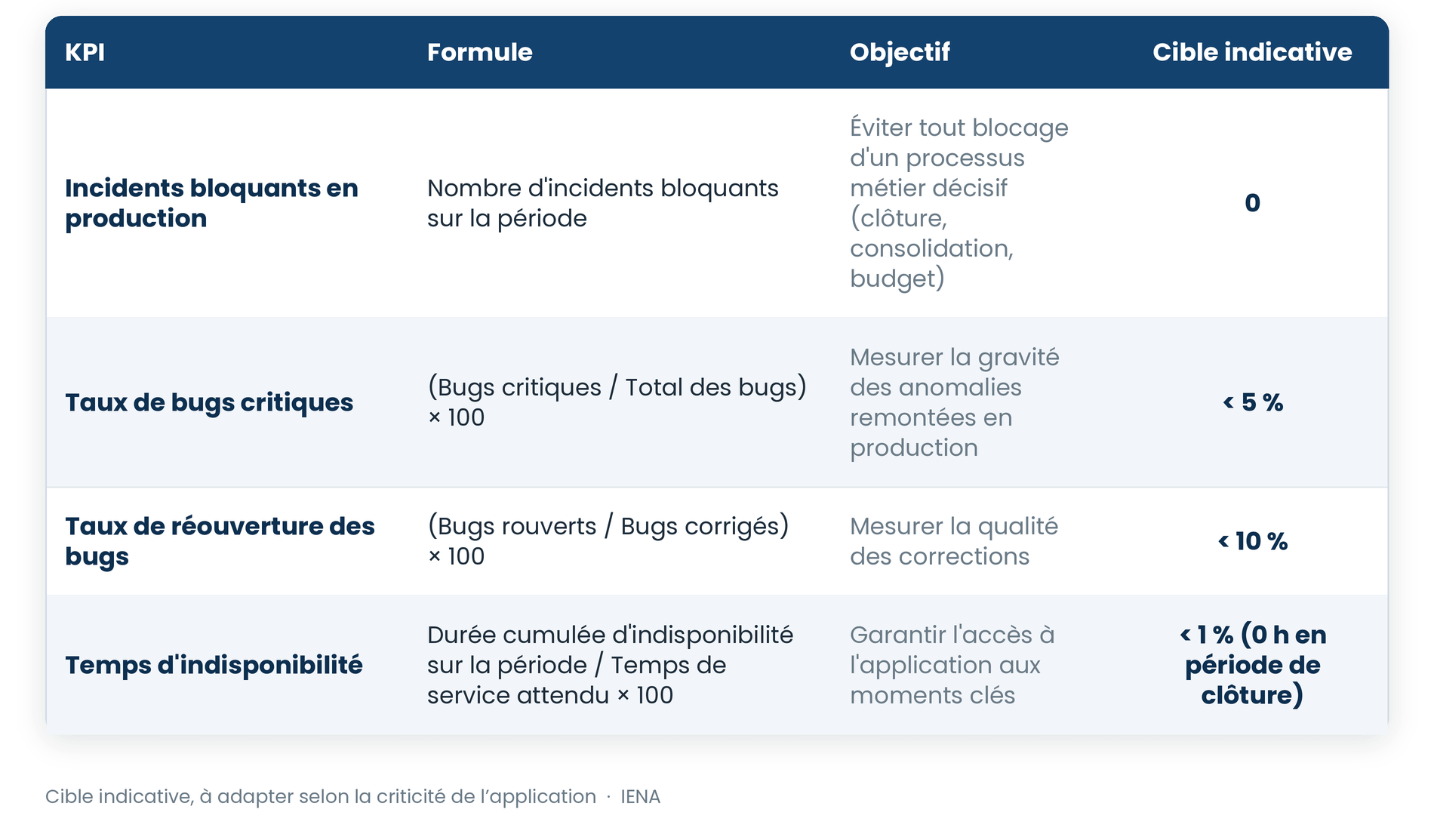

5. Vérifier la stabilité post-recette
L’objectif final reste la stabilité en production. Sur une application EPM, ce qui compte n’est pas tant le volume d’anomalies que leur impact : un incident bloquant pendant une clôture, une consolidation ou une campagne budgétaire peut paralyser des processus métier décisifs. Ces indicateurs se mesurent après le déploiement, sur une période donnée (par exemple chaque mois, et plus finement lors des périodes sensibles).

Outils recommandés : ServiceNow ou Jira pour le suivi des incidents, journaux et rapports d’activité de la plateforme EPM, outils de supervision (Datadog, Azure Monitor).
Construire un tableau de bord de recette

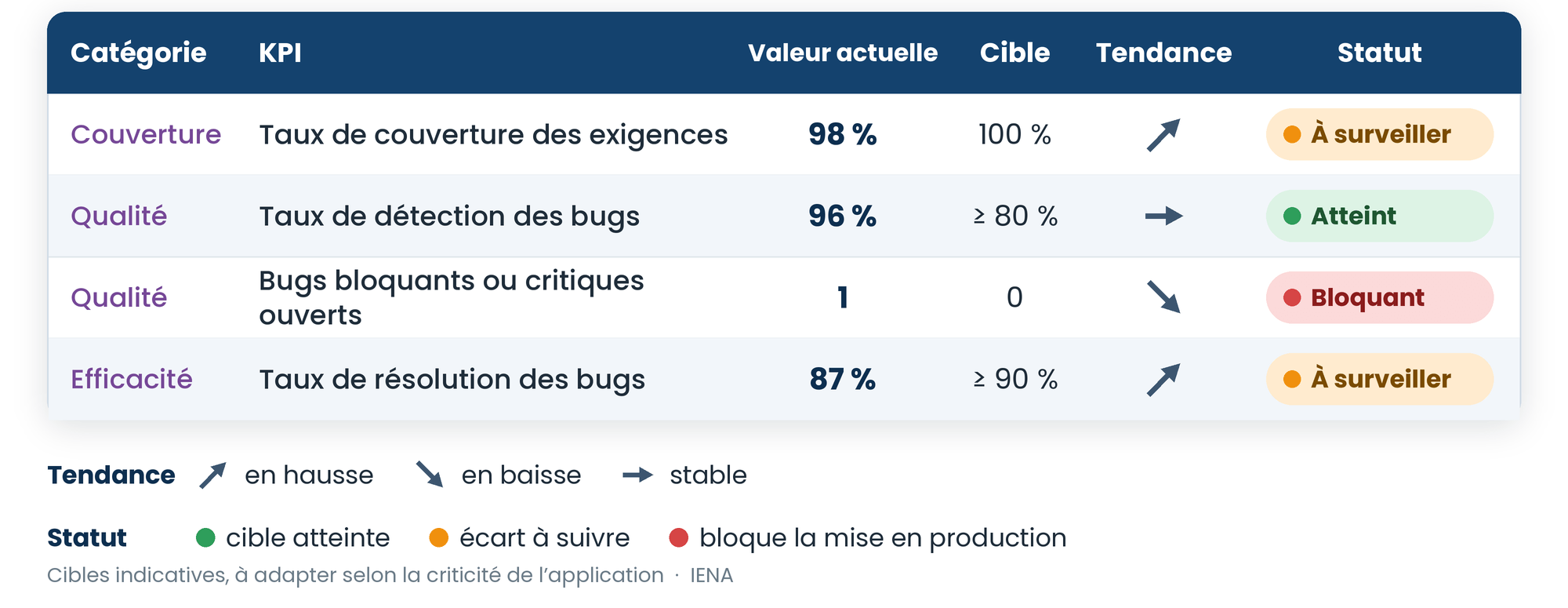

Pour donner du sens à tous ces indicateurs, centralisez-les dans un tableau de bord unique — Power BI, Tableau ou Google Data Studio sont d’excellents candidats. Voici un exemple de synthèse, à quelques jours de la mise en production :

Du KPI à la décision : définir vos critères de sortie de recette

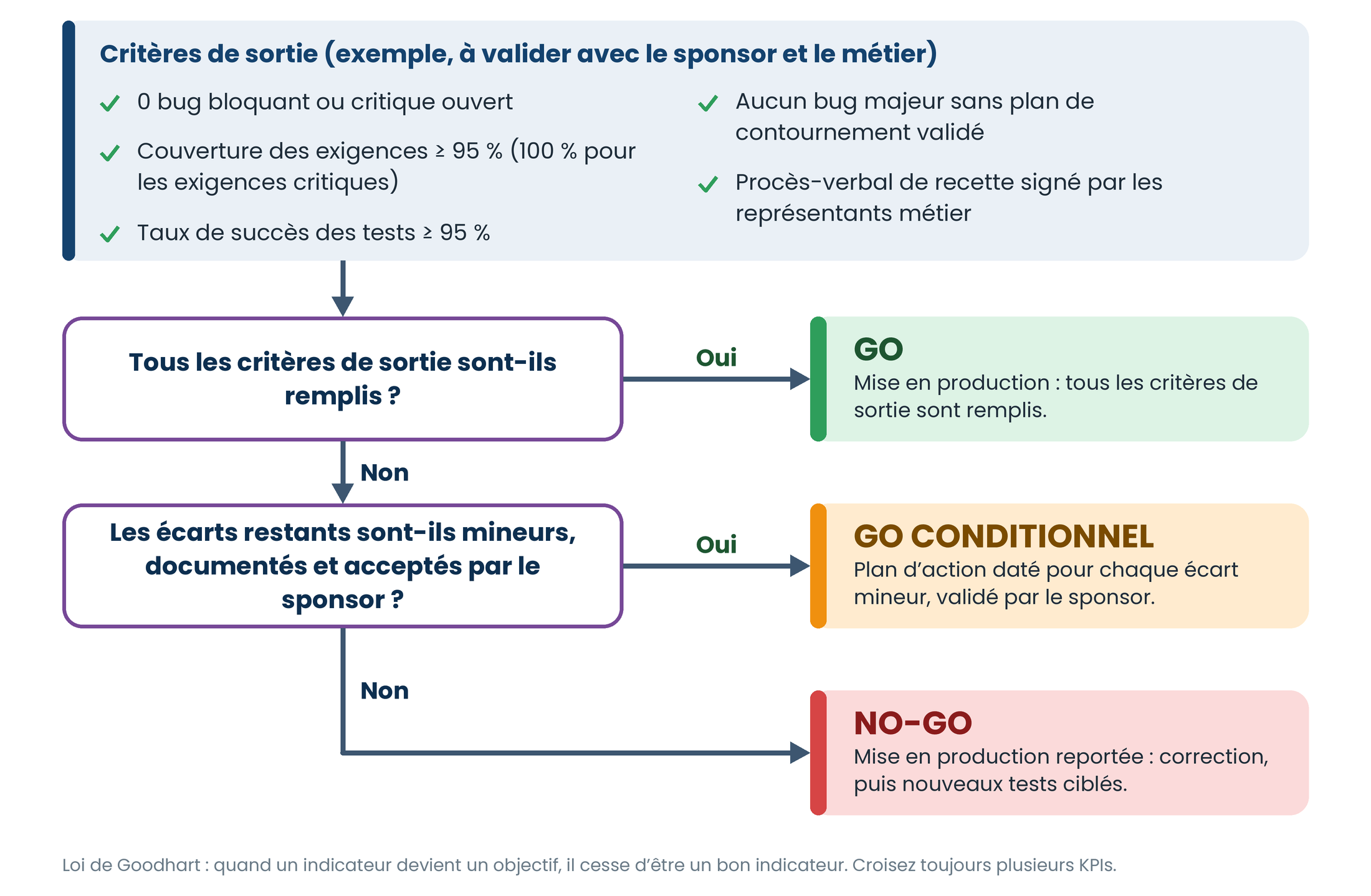

Un KPI n’a d’intérêt que s’il éclaire une décision. À l’issue de la recette, la question est simple : peut-on mettre en production ? Pour y répondre sans débat interminable, fixez dès le départ des critères de sortie, c’est-à-dire des seuils validés par le sponsor et les représentants métier avant le démarrage des tests. Voici un exemple de critères minimaux :
- 0 bug bloquant ou critique ouvert
- Couverture des exigences ≥ 95 % (et 100 % pour les exigences critiques)
- Taux de succès des tests ≥ 95 %
- Aucun bug majeur restant sans plan de contournement validé
- Procès-verbal de recette signé par les représentants métier
Selon le résultat, trois décisions sont possibles :
- Go : tous les critères sont remplis.
- Go conditionnel : les critères bloquants sont remplis, mais des écarts mineurs subsistent ; ils sont documentés, assortis d’un plan d’action daté et acceptés par le sponsor.
- No-go : au moins un critère bloquant n’est pas rempli (bug bloquant ouvert, couverture insuffisante…) ; la mise en production est reportée le temps de corriger et de rejouer les tests concernés.
Les KPIs éclairent la décision, ils ne la remplacent pas
Gardez en tête la loi de Goodhart : lorsqu’un indicateur devient un objectif, il cesse d’être un bon indicateur. Une équipe pressée de tenir un seuil peut, sans mauvaise intention, requalifier un bug critique en bug majeur, clôturer des cas de test sans les rejouer ou multiplier les tests faciles pour gonfler le taux de succès. Pour s’en prémunir : croisez toujours plusieurs indicateurs (un taux de succès élevé avec une faible couverture ne prouve rien), définissez clairement les niveaux de gravité en amont, vérifiez les résultats par échantillonnage et gardez une lecture qualitative de la recette en complément des chiffres.
Comment déployer ces KPIs dans votre projet ?
Avant la recette
- Définissez des cibles adaptées à la criticité du projet (une application critique n’a pas les mêmes exigences qu’un prototype).
- Configurez vos outils de suivi (Jira, TestRail, etc.).

Pendant la recette
- Suivez les KPIs en temps réel via un tableau de bord partagé.
- Ajustez vos priorités dès qu’un indicateur sort de sa cible (par exemple, un pic de bugs critiques).
Après la recette
- Analysez les écarts et remontez aux causes racines : manque de couverture, bugs récurrents, délais de correction trop longs…
- Organisez une rétrospective d’équipe pour ajuster le processus : automatiser davantage, clarifier les critères d’acceptation, renforcer certains scénarios de test.
Vous souhaitez aller plus loin ?
L’équipe IENA peut vous accompagner pour construire un tableau de bord de recette sur mesure, prioriser vos actions en fonction de vos indicateurs, ou mettre en place une stratégie d’automatisation de vos tests (intégration Jira + Power BI, par exemple). N’hésitez pas à nous contacter pour en discuter.
